Baubericht KW 20 / 2021

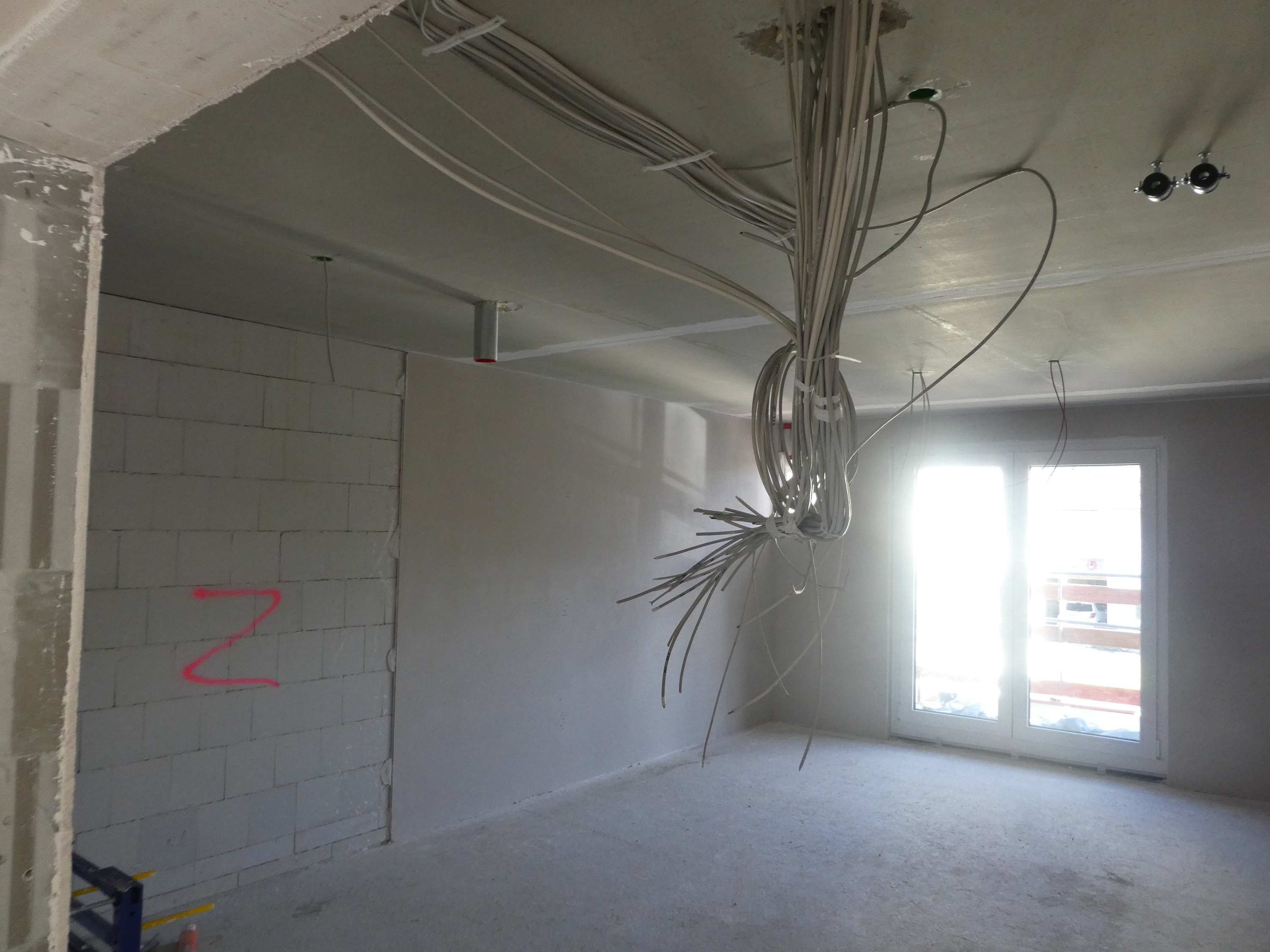

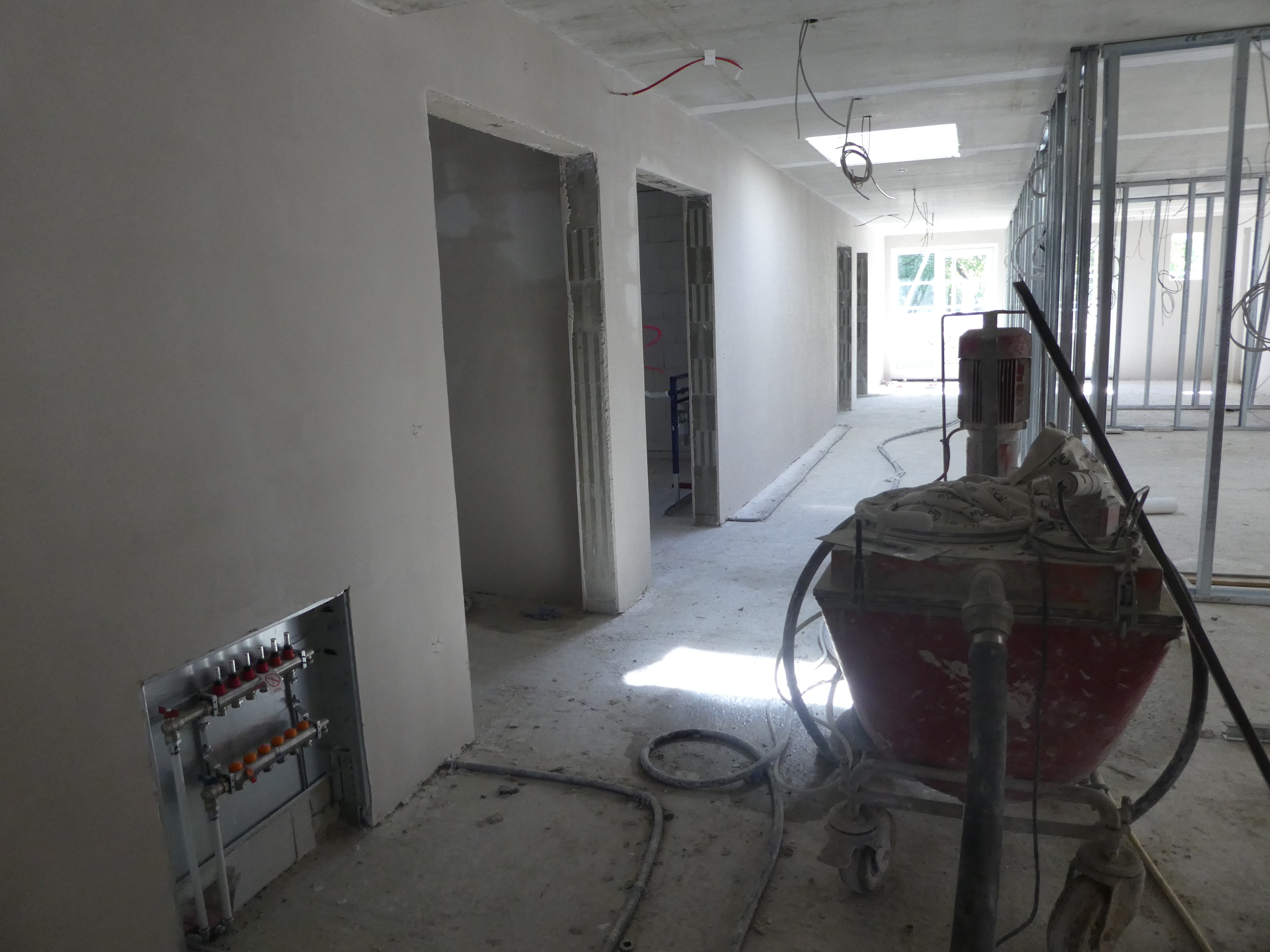

Das Innere des Hauses hat in der abgelaufenen Woche deutlich an Schönheit gewonnen: im Südflügel und im Haupthaus sind ca. 2/3 der Innenwände im 1.OG verputzt worden, die Elektroverkabelung ist im 2.und 3.OG komplett fertiggestellt worden. Die Außenhülle des Gebäudes wurde für die Anbringung der Dämmfassade fertig vorbereitet, nur auf dem Dach des Haupthauses konnten die Isolierarbeiten aufgrund des regnerischen Wetters noch nicht abgeschlossen werden. Und die Einfahrt zur Tiefgarage ist ihrer Vollendung ein Stück näher gekommen: die Seitenwände stehen, jetzt fehlen nur noch die Decke und die Einfahrtsrampe.

Der Ausblick auf die nächste Woche verheißt neue Fortschritte im Tiefbau: wir erwarten den Anschluss an die öffentliche Kanalisation. Nach dessen Fertigstellung wird dann der Anschluss an das Stromnetz erfolgen, so dass wir hoffentlich bald auf die Baustromversorgungstrasse zum Rathaus werden verzichten können.
