23.10.2021

Baubericht KW 42 / 2021

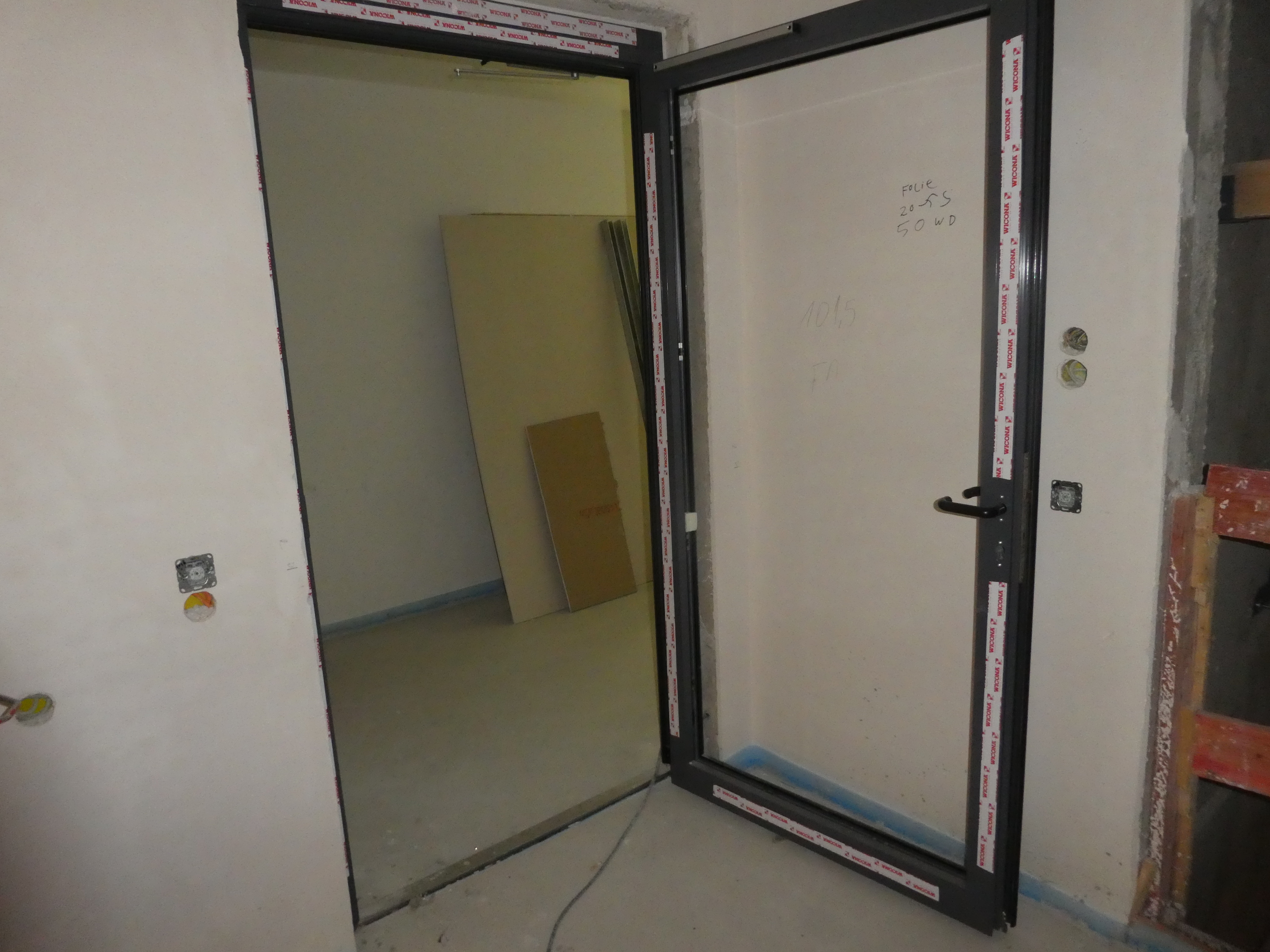

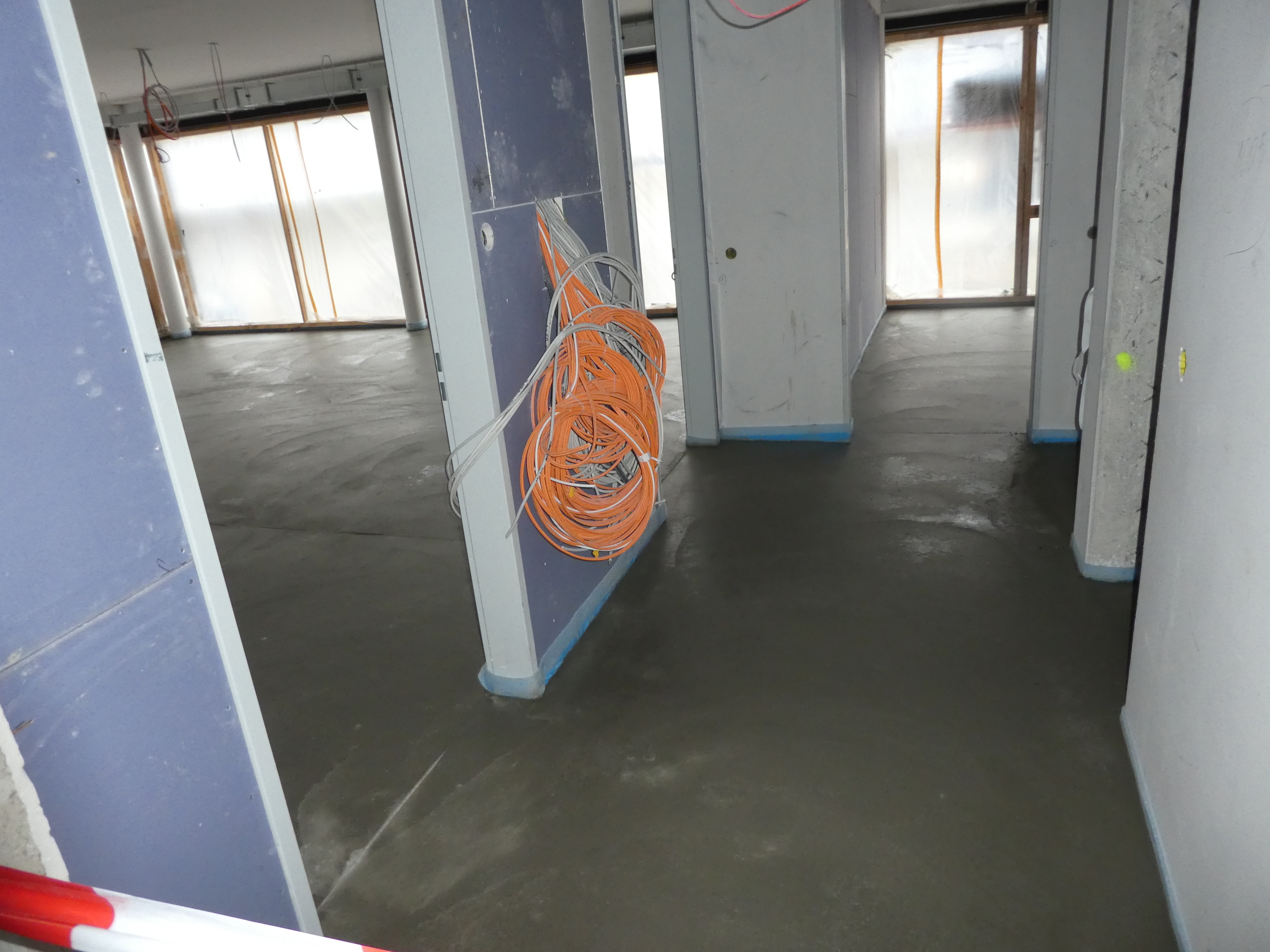

Die 42. KW hat uns endlich die Inbetriebnahme des Gasanschlusses beschert – nun kann der Estrich, der inzwischen auch im EG komplett fertiggestellt ist, trockengeheizt werden. Der Innenausbau geht auf allen Ebenen zügig voran: im Keller wird die Heizzentrale Schritt für Schritt in Betrieb genommen, die Aufzüge im Frauenhaus und im Hospiz werden montiert, diverse Innentüren wurden gesetzt. In der Tiefgarage hat die Montage der abgehängten Decken begonnen.

Gute Nachrichten gibt es auch bezüglich der Stromversorgung: die Bayernwerke haben den neuen Trafo in der Zentrale beim Rathaus installiert, so dass die Tage der Baustromversorgung sich dem Ende zuneigen.

Die Außenfassade wird zügig weiter bearbeitet – wir sind jetzt guter Dinge, dass die Arbeiten bis zum Jahresende abgeschlossen werden können.
